Hoàn thành việc thay thế thiết bị trạm và rơ le bảo vệ đường dây 110kv tại công ty cổ phần thủy điện thác bà.

Việc thay thế thiết bị và chỉnh định hệ thống bảo vệ tại trạm 110kV Công ty CP Thủy điện Thác Bà trong quý I/2026 đã nâng cao độ tin cậy vận hành, tăng cường khả năng bảo vệ và đảm bảo cung cấp điện an toàn, ổn định

     Thực hiện kế hoạch sản xuất – sửa chữa năm 2026 của Công ty, trong quý I/2026 Công ty Cổ phần Thủy điện Thác Bà đã triển khai công tác thay thế một số thiết bị quan trọng tại trạm 110kV nhằm nâng cao độ tin cậy vận hành, tăng cường khả năng bảo vệ và đảm bảo an toàn cho hệ thống điện. Công tác được thực hiện với sự phối hợp giữa đơn vị quản lý vận hành của Công ty với Liên danh nhà thầu SMITECH-LS, Công ty cổ phần Entec kỹ thuật năng lượng (ENTEC) và Công ty cổ phần dịch vụ kỹ thuật và quản lý lưới điện (EGRID).

     Trong khoảng thời gian từ ngày 06/02/2026 đến ngày 11/03/2026, các nhà thầu đã tiến hành thay thế nhiều thiết bị chủ chốt tại các ngăn lộ của trạm 110kV bao gồm: Thay thế biến điện áp TUC11, TUC12; các biến dòng TI171, TI172, TI173, TI174, TI100; các máy cắt B171, B173, B174, B100. Thay thế toàn bộ tủ rơ le bảo vệ đường dây 110kV gồm các thiết bị chính: rơ le Micom P543 có chức năng bảo vệ so lệch dọc đường dây F87L, bảo vệ khoảng cách F21 cho các đ/d 172,173,174; Rơ le Micom P143 bảo vệ bảo vệ quá dòng có hướng F67 cho tất cả đường dây 110 kV. Riêng ngăn bảo vệ đường dây 171 được lắp rơ le bảo vệ F87L loại Mulilin L90 (GE) cùng hãng với đầu đường dây đối diện.

     Quá trình triển khai được chia thành 03 giai đoạn nhằm đảm bảo an toàn và duy trì vận hành ổn định của nhà máy:

  • Giai đoạn 1 (06/02 – 09/02/2026): Tập trung thay thế thiết bị tại phân đoạn xà C11.
  • Giai đoạn 2 (02/03 – 05/03/2026): Tiếp tục thực hiện thay thế thiết bị tại phân đoạn xà C12.
  • Giai đoạn 3 (09/03 – 11/03/2026): Tiến hành thay thế máy cắt B100 và biến dòng TI100. Đây là bước hoàn thiện cuối cùng của kế hoạch nâng cấp, giúp đảm bảo sự đồng bộ giữa các thiết bị đóng cắt, đo lường và hệ thống bảo vệ của trạm 110kV.

     Để đảm bảo công việc thực hiện đúng tiến độ và an toàn, Công ty Cổ phần thủy điện Thác Bà đã chủ động phối hợp với các đơn vị liên quan, thường xuyên đôn đốc tiến độ thi công, giám sát chặt chẽ công tác an toàn, đồng thời thực hiện đầy đủ các biện pháp an toàn trước khi cho các đội công tác vào làm việc tại hiện trường. Các công việc đều được triển khai theo đúng quy trình an toàn, quy phạm kỹ thuật của ngành điện, thực hiện đầy đủ thủ tục phiếu công tác, lệnh công tác, đảm bảo kiểm soát chặt chẽ điều kiện làm việc và an toàn cho người lao động trong suốt quá trình thi công.

     Với sự phối hợp chặt chẽ giữa công ty CP Thủy điện Thác Bà cùng các nhà thầu tham gia, toàn bộ các hạng mục đã được hoàn thành đúng kế hoạch, đảm bảo tuyệt đối an toàn trong thi công và vận hành, góp phần nâng cao độ tin cậy vận hành của trạm truyền tải 110kV và đảm bảo cung cấp điện ổn định cho hệ thống điện khu vực.

Một số hình ảnh tại hiện trường:

Hình 1: Nhà thầu ENTEC thực hiện thay thế các tủ rơ le bảo vệ đường dây.

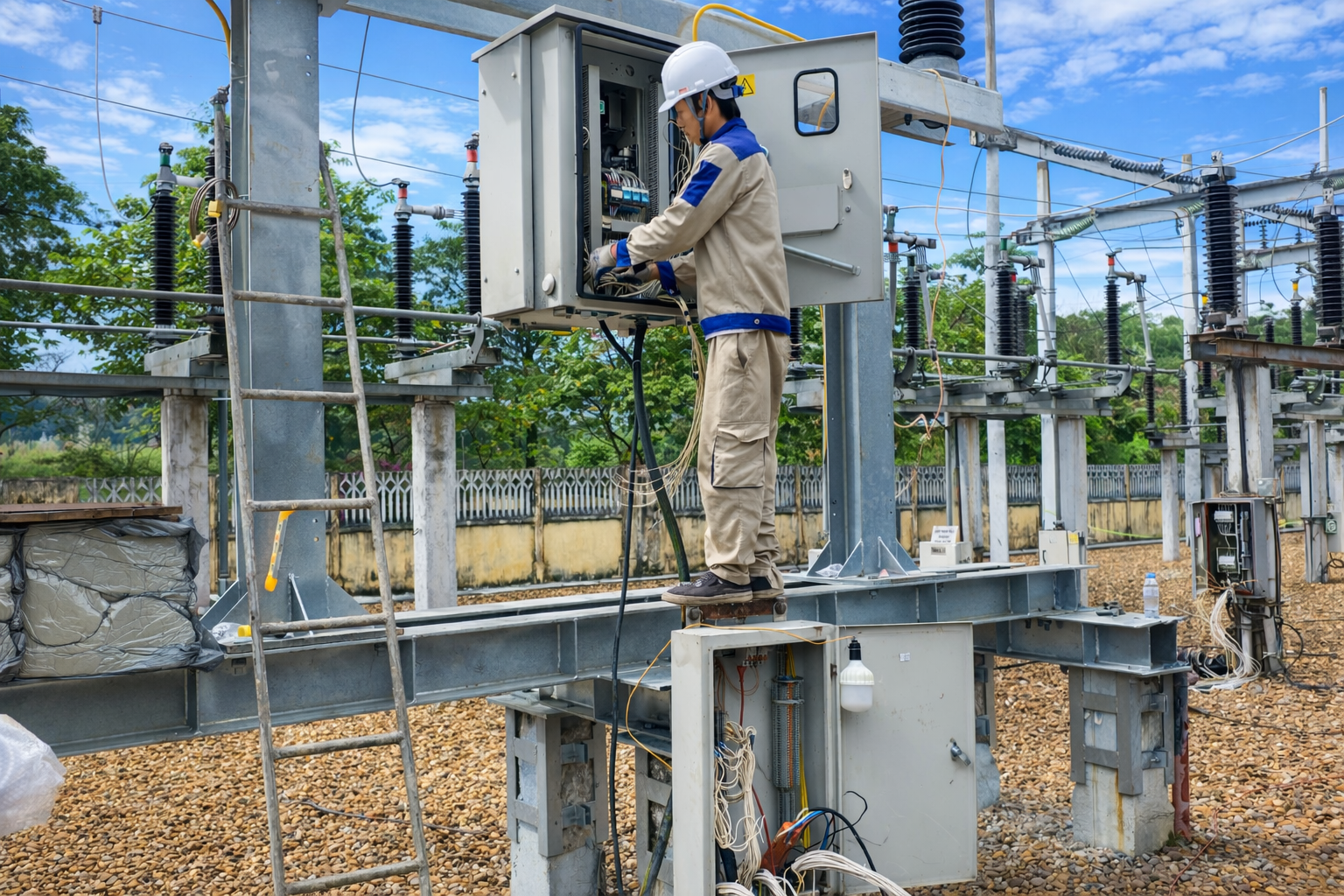

Hình 2: Liên danh nhà thầu Smitech - LS thực hiện thay thế máy cắt đường dây.

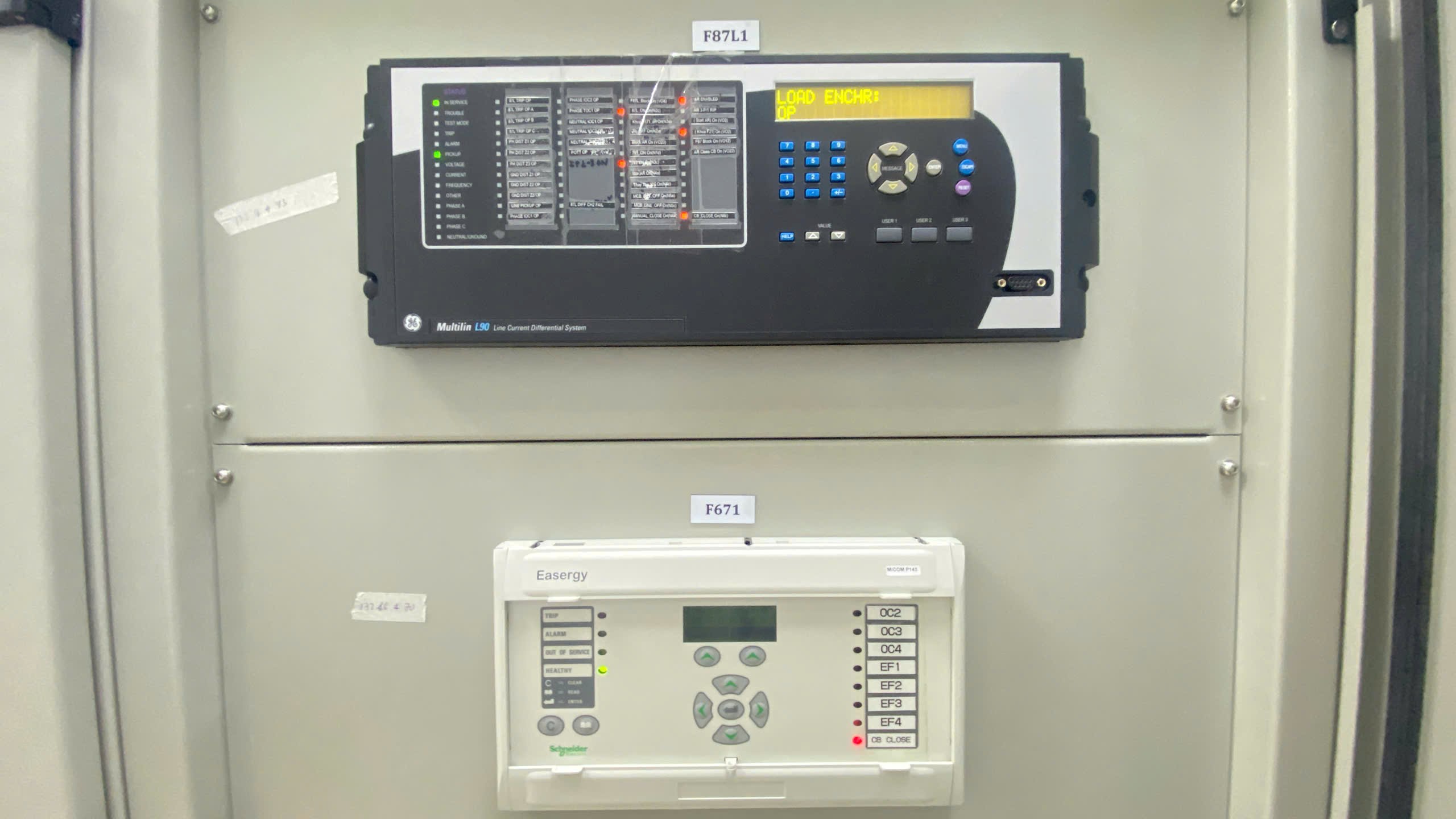

Hình 3: Rơ le F87L (đ/d 171) mới lắp đặt.

Hình 4: Máy cắt và TI mới lắp đặt.
