Sau khi hoàn thành thành công công tác đại tu, nâng cấp tổ máy H1, từ ngày 18/2/2025 đến ngày 27/6/2025, Công ty Cổ phần Thủy điện Thác Bà tiếp tục triển khai đại tu, nâng cấp tổ máy H2 với sự tham gia của nhà thầu cung cấp thiết bị Andritz Hydro (AH) và nhà thầu lắp đặt LAMA IDICO-DHD.
Tương tự như tổ máy H1, phạm vi nâng cấp các thiết bị chính trong đợt đại tu tổ máy H2 bao gồm:
- Thay mới cánh hướng, bầu và bánh xe công tác.
- Thay mới cực từ Rotor.
- Thay mới ống dầu trong trục Tuabin, lắp mới trục phản hồi trong trục Tuabin.
- Thay mới hệ thống điều tốc và các bơm dầu áp lực, lắp mới hệ thống bảo vệ vượt tốc cơ khí thủy lực.
- Thay mới van sự cố bảo vệ cơ khí thủy lực cấp 2.
Từ những kinh nghiệm thực tiễn rút ra trong quá trình đại tu tổ máy H1, tiến độ thực hiện đối với tổ máy H2 đã được rút ngắn đáng kể – giảm 39 ngày so với thời gian thực hiện tổ máy H1. Sau khi chạy thử nghiệm mang tải 72 giờ thành công, tổ máy H2 chính thức đưa vào vận hành từ ngày 3/7/2025.
Theo kế hoạch tiếp theo, tổ máy H3 sẽ được tách ra để tiến hành đại tu, nâng cấp từ ngày 15/9/2025.
Một số hình ảnh của quá trình đại tu, nâng cấp tổ máy H2

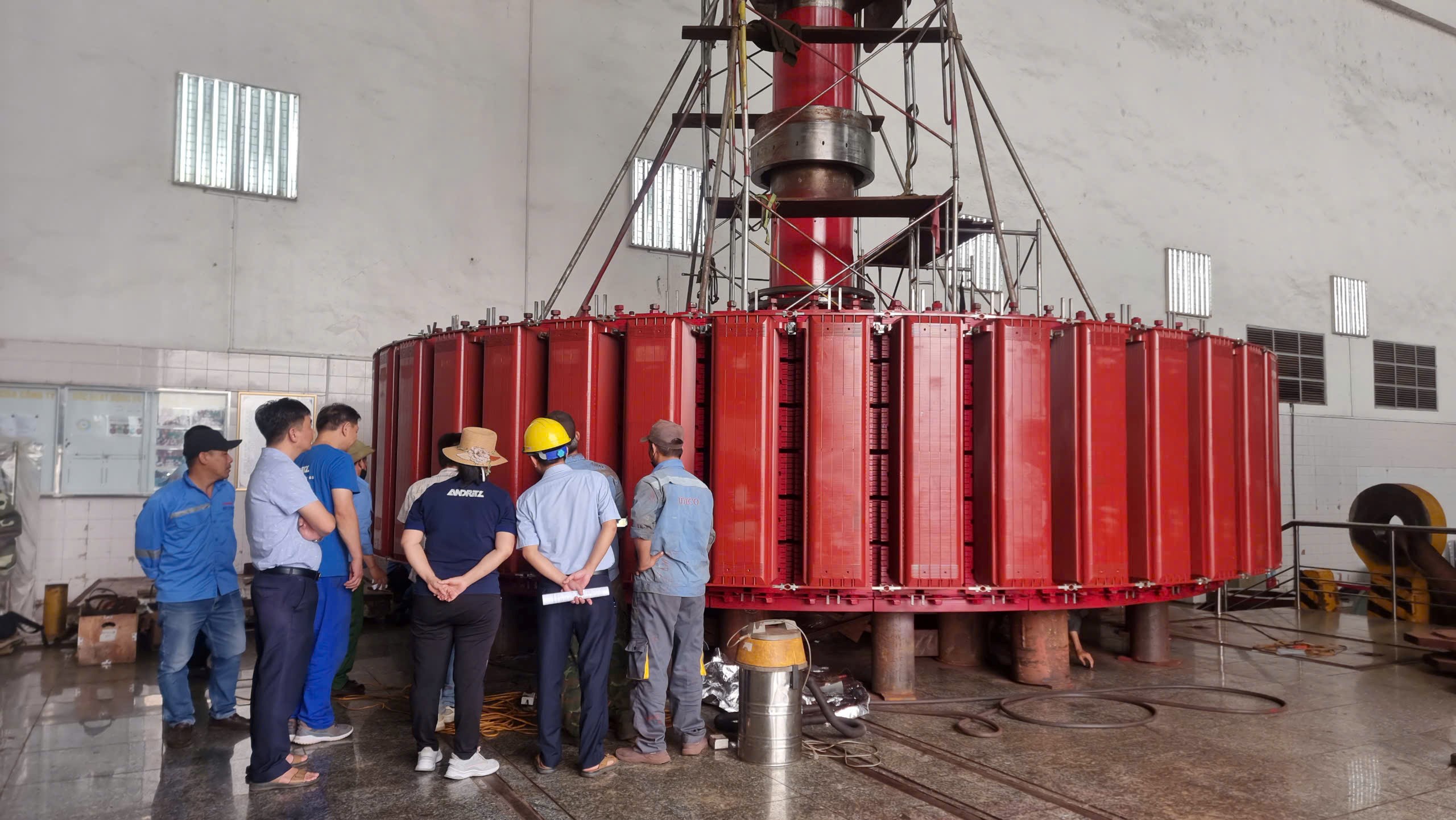

Hình ảnh 1: Kiểm tra trước khi tiến hành hạ Rotor

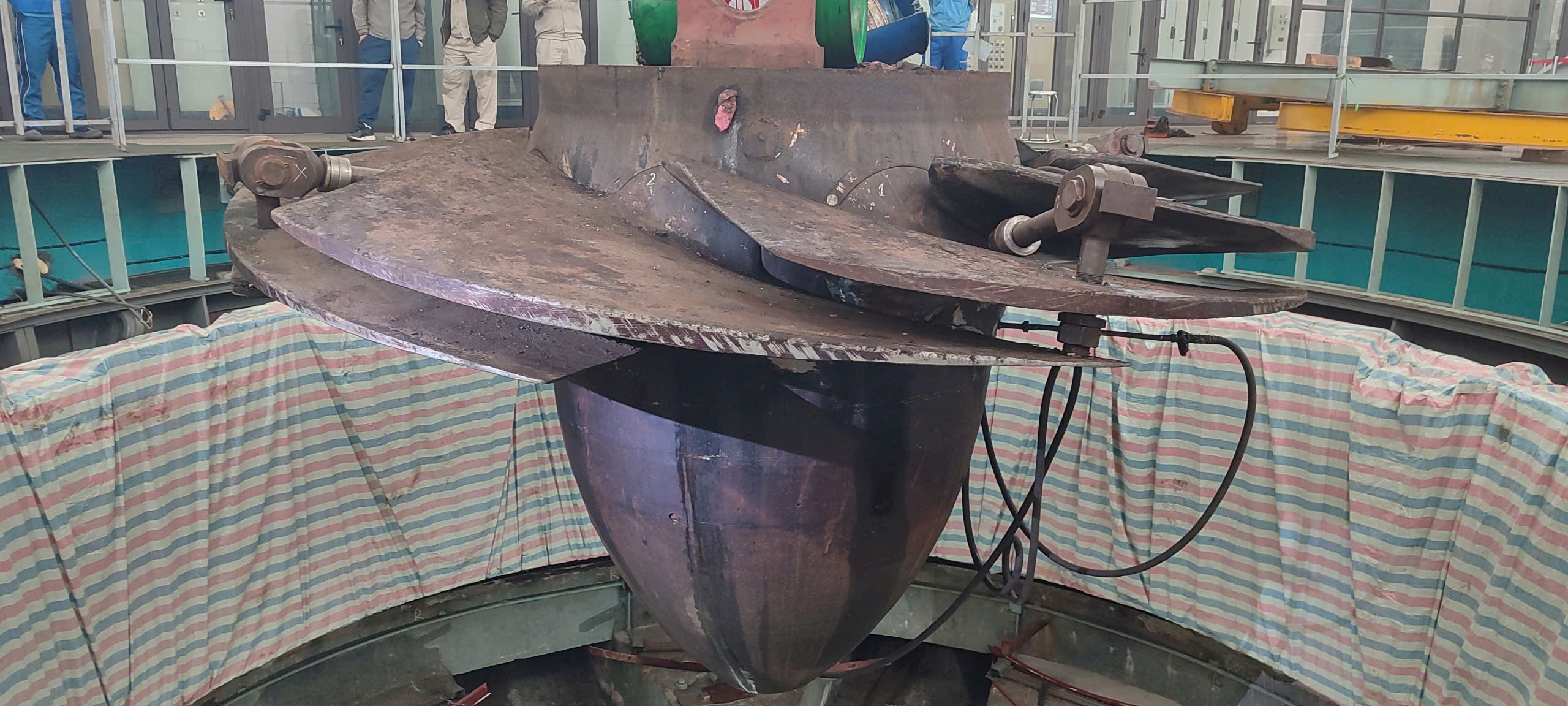

Hình ảnh 2: Tháo bánh xe công tác H2 cũ (8 cánh)

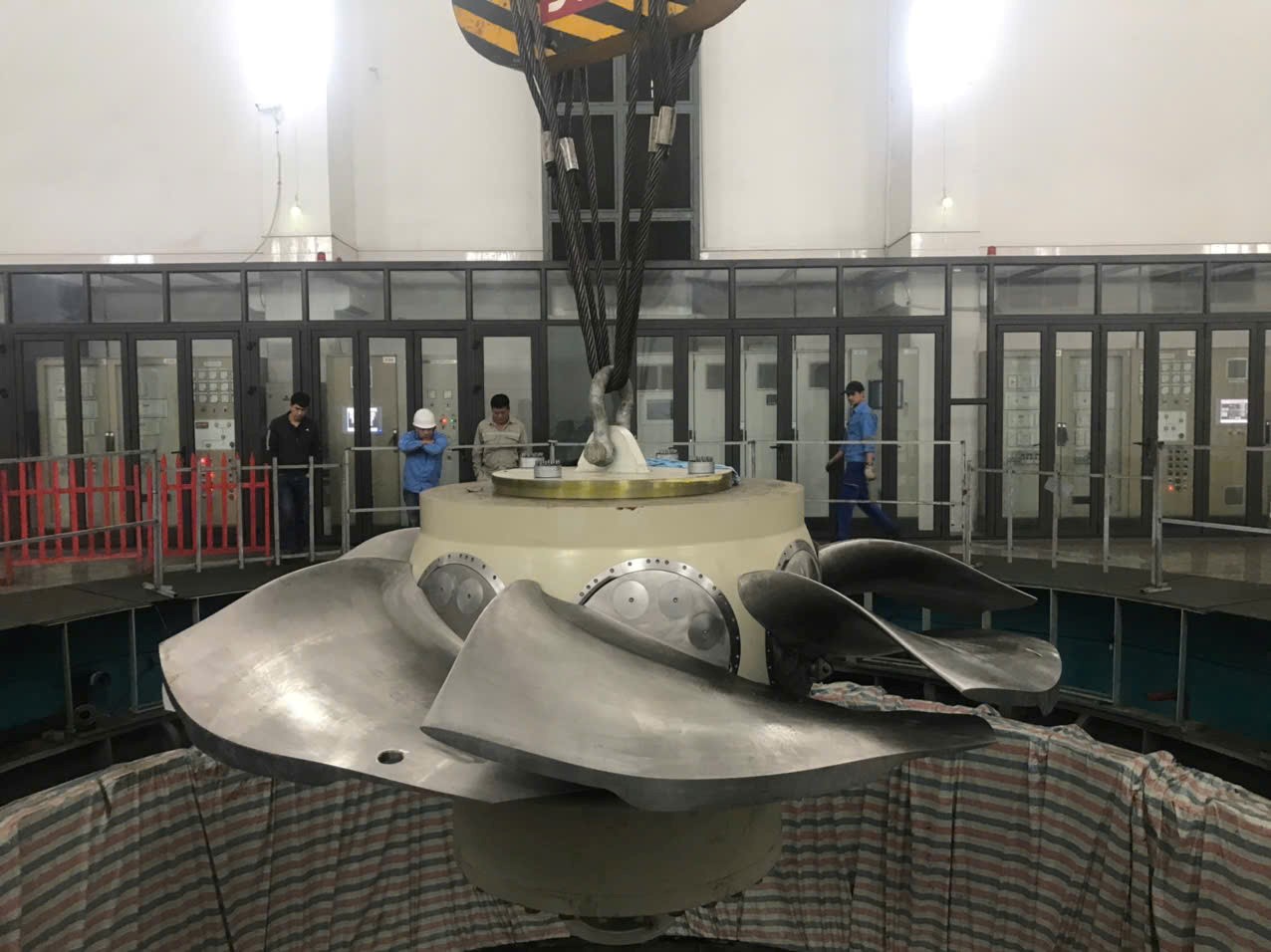

Hình ảnh 4: Hạ bánh xe công tác H2 mới (7 cánh)

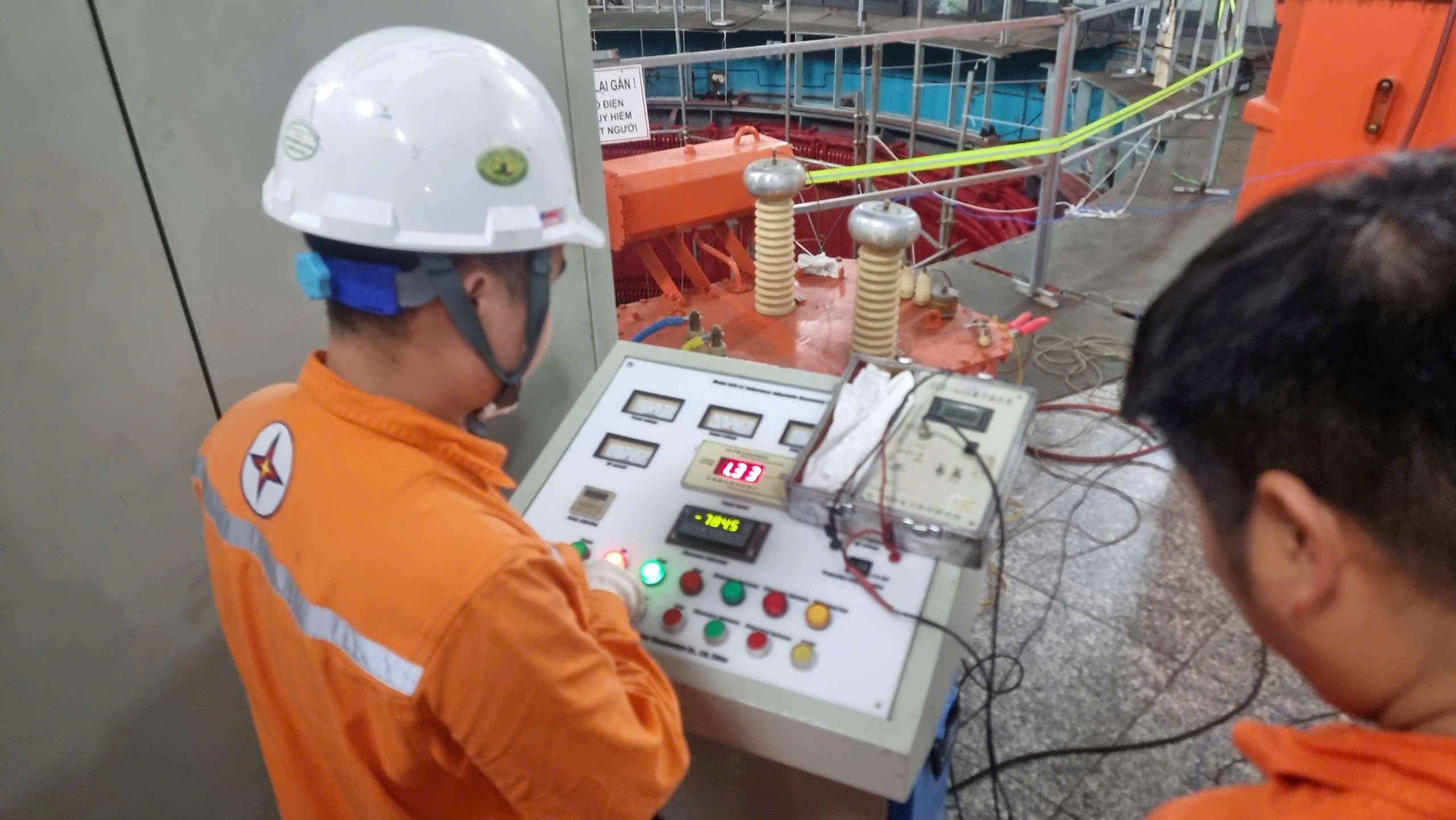

Hình ảnh 4: Thí nghiệm cao áp các cuộn dây Stator

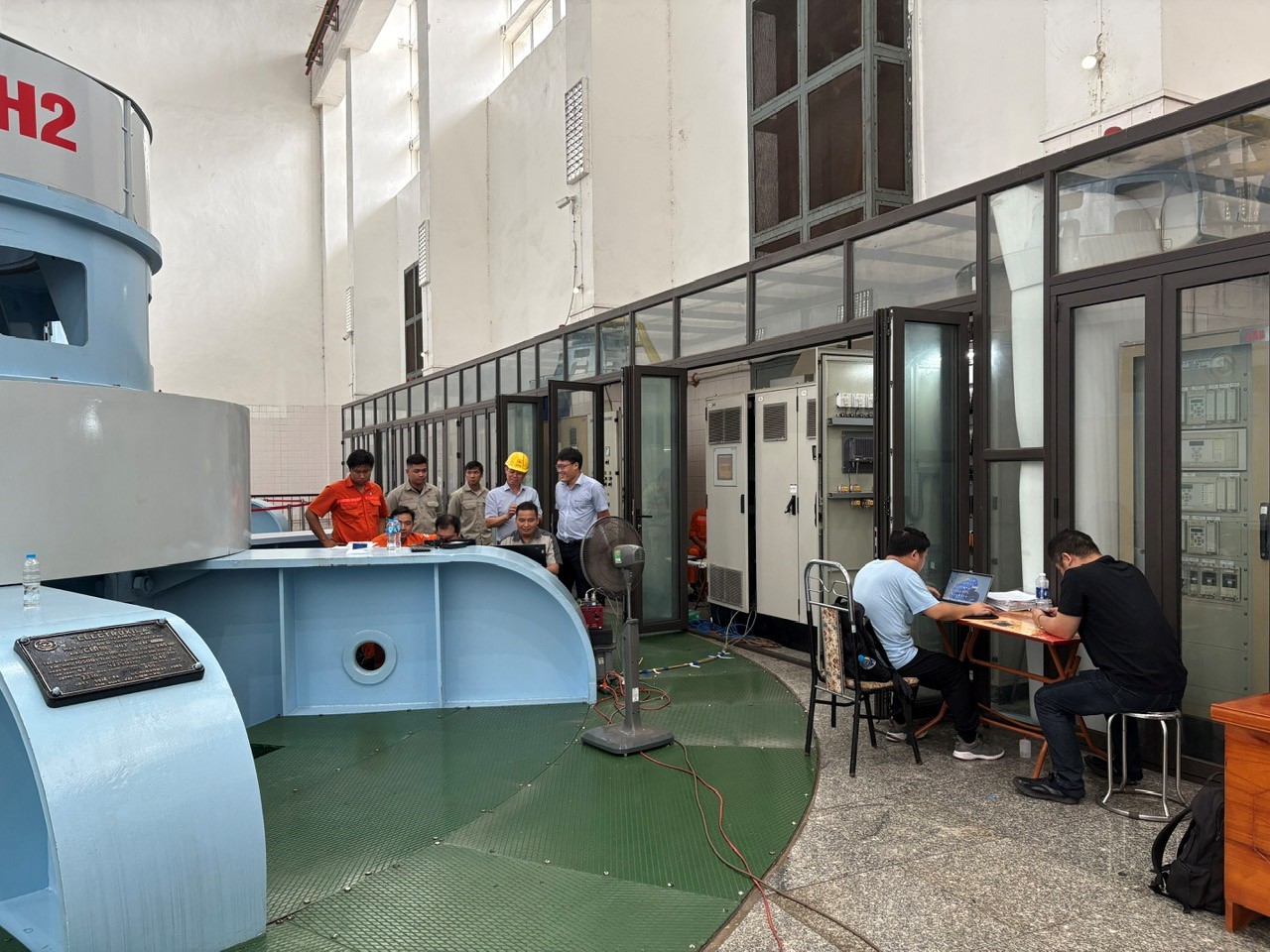

Hình ảnh 5: Thí nghiệm điều tốc và kích từ theo quy định của QĐ25
